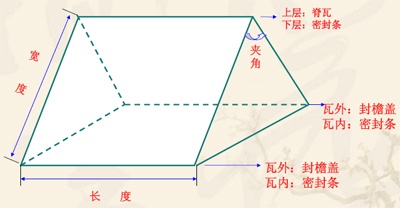

兩面坡屋頂圖說明
1.屋面的面積:長度×寬度
2.需要瓦總長:屋面面積÷0.96(瓦的有效寬度為0.96M/張)
3.瓦片的數量: (屋面長度÷0.96m)×2
4.正脊瓦的數量: 屋面長度÷0.96m(正脊瓦有效長度為0.96M/件)
5.邊封的數量: (側面長度÷0.96m)×2(邊封有效長度為0.96M/件)
6.滴水板的數量: (前后長度÷0.96m)×2(滴水板有效長度為0.96 M/件
7.正封口的數量:2
8專用螺絲帽的數量:4PCS/㎡
9.屋頂夾角≦120度

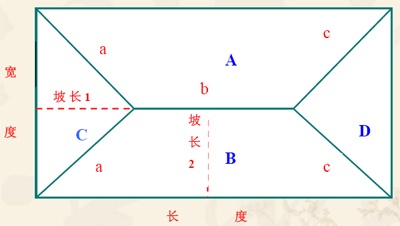

四面坡屋頂圖說明
1.預算屋面面積:(A+B+C+D)×117%(傾斜及損失)
2.需要瓦總長: 屋面面積÷0.96(瓦有效寬度為0.96M/張)
3.斜脊瓦數量: (a×2+c×2)÷0.96(斜脊瓦有效長度為0.96M件),
4.正脊瓦數量: b÷0.96 (正脊瓦有效長度為0.96M件)
5.邊封的數量: (寬度÷0.96)×2(邊封0.96M/件)
6.滴水板的數量: (長度÷0.96)×2(滴水板0.96M/件)
6.正封口的數量:2
7.斜封口的數量: 4
8.三通的數量:2
8.專用螺絲帽的數量: 4PCS/㎡
9.A圖的面積:【(b+長度)×坡長2】÷2
10.B圖的面積: 同A圖面積
11.C圖的面積: (寬度×坡長1)÷2
12.D圖的面積: 同C圖面積
1、安裝本公司系列產品檀條可選用方管(60mm*40mm*3mm)或C型鋼(100mm*50mm*20mm*3mm)或防腐木方(60*40mm),檀條間距660mm,由下往上排列
2、主瓦安裝時要根據當?shù)仫L(fēng)向,逆向安裝,搭接一個瓦波,兩側同時進行
3、安裝正脊瓦時將第一張脊瓦截掉一段后再安裝。
4、正、斜脊瓦安裝搭接處應鋸齊、正、斜脊瓦安裝完畢后,再安裝三通瓦。
5、固定件為專用配件,固定時,先用電鉆開孔,孔徑要比鉤釘絲桿大2mm,自攻螺絲建議選用直徑6.3mm
