(一)采光板裝卸須知:
1、采光板裝卸時,應避免采光板的底面和兩端因接觸外界硬物或拖拉時摩擦而損壞表面;
2、裝卸時每隔3米一人,雙手緊握采光板的兩邊,高度與頭部一致,避免折斷采光板,每2-3片裝卸一次;
3、采光板碼放時,應碼放在堅固而平整的地面上,且每堆的底部與頂部要有包裝板保護,嚴禁將重物置于其上,或人為踩踏,每堆的高度不能高于0.75米;
4、碼放好后的采光板必須用繩索捆扎防止被風吹跑;
5、采光板吊裝到屋面的過程中,縱、橫、向嚴禁折彎,以免其斷裂,如果條件較差,工人用繩索吊裝時,須每隔2-3米設一個吊裝點,多點同時吊裝。
(二)采光板施工須知:
FRP采光板的施工必須遵守相關施工規定,以下是幾點施工注意事項:

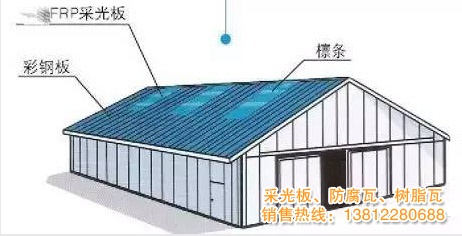

1、采光板施工由檐口逐步往屋脊方向進行,采光板兩側波峰直接扣在鋼板的側波峰上;
2、采光板固定前須先預導孔,孔徑必須大于固定螺絲直徑的6-9mm,以作為熱脹冷縮之用;

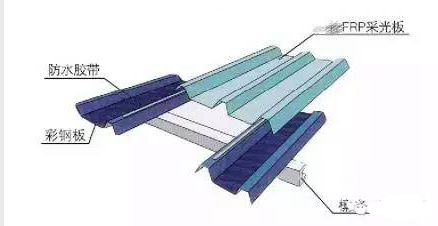

3、屋面采光板與鋼板在縱向搭接時,不小于250mm的重疊,并貼置兩條丁基止水膠帶;

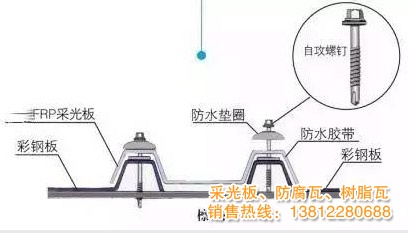

4、采光板固定時,加專用的EPDM泛水墊圈,使之介于自攻釘與采光板之間,以便于防水防塵以及抗風壓;
5、使用變速手槍鉆將自攻螺釘固定在檀條上,即完成采光板的固定工作。
注:采光板施工時,嚴禁直接踩在采光板上,以免采光板開裂。
特殊的防水常合
1、有些地方,雨水積留在屋面,在風力下會淌過板助,滲透到防水板下,這時必須采取特殊的防水措施。
2、采光板無法像彩鋼板那樣加工成復雜的卷邊進行搭接,因此需要用硅膠進行側邊防水,或采取雙波峰搭接。
3、強風力下低波峰的采光板斷面,要有防水堵頭封閉處理。
4、屋面的高點特別是屋面盡頭有欄桿矮墻等聳起物,使雨水能夠積累,從而漫過板助。
5、在大跨度的建筑,當屋面承受高頻的振動時,雨水有可能產生淤積。在這種情況下,要考慮雙波峰搭接或特殊的側邊防水蓋板或硅膠防水。
安裝完成后期工作
(三)檢查安裝好的采光板
1、沒有固定螺栓或鉚釘時引起的裂紋或損壞。
2、沒有因重物下砸而引起的損壞
3、沒有人為行走而引起的損壞
4、采光板的端頭搭接或側邊搭接應不留空隙。
5、清楚采光板上所有的異物。
6、根據施工規范要求作好必要的安裝記錄。
